Quel recours contre un entrepreneur qui abandonne le chantier avant la fin des travaux ?

L’abandon de chantier par un entrepreneur constitue une situation particulièrement éprouvante pour les maîtres d’ouvrage qui se retrouvent avec des travaux inachevés et des investissements compromis. Face à un entrepreneur qui abandonne le chantier, plusieurs recours juridiques s’offrent au client : la mise en demeure, la résiliation du contrat, l’engagement d’une procédure judiciaire et la mobilisation des garanties et assurances. Il est également possible de faire appel à un autre professionnel pour terminer les travaux et d’obtenir des dommages et intérêts. Découvrez dans cet article toutes les démarches à entreprendre pour protéger vos droits et obtenir réparation.

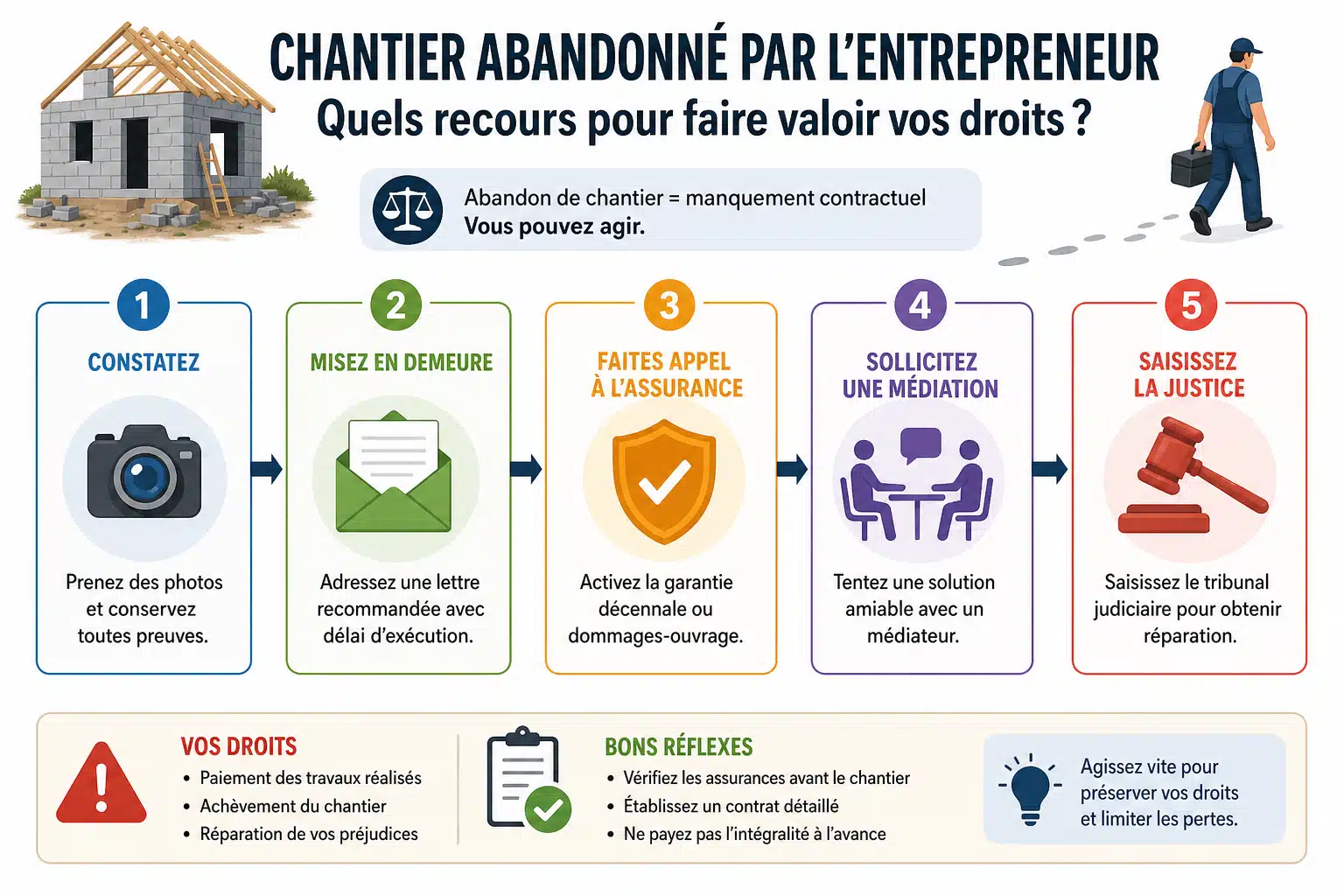

Identifier les signes d’un abandon de chantier

Avant d’engager des recours, il convient de s’assurer qu’il s’agit bien d’un abandon de chantier et non d’une simple interruption temporaire des travaux. Un entrepreneur peut légitimement suspendre son activité pour des raisons météorologiques, d’approvisionnement en matériaux ou de coordination avec d’autres corps de métier.

L’abandon de chantier se caractérise par plusieurs éléments : une absence prolongée sans justification, l’impossibilité de joindre l’entrepreneur malgré plusieurs tentatives, l’absence de réponse aux courriers et messages, ou encore le retrait définitif du matériel et des équipements du chantier. La durée d’absence dépend de la nature des travaux, mais généralement, une interruption de plus de huit jours consécutifs sans explication peut être considérée comme suspecte.

Il est recommandé de documenter systématiquement cette situation en prenant des photographies de l’état du chantier, en conservant tous les échanges écrits et en notant précisément les dates d’absence. Cette documentation servira de preuve en cas de contentieux.

Les premières démarches à entreprendre

La mise en demeure

La première étape consiste à adresser une mise en demeure à l’entrepreneur défaillant. Ce document formel doit être envoyé par lettre recommandée avec accusé de réception et doit comporter plusieurs éléments essentiels : le rappel des obligations contractuelles, la constatation de l’abandon ou de l’interruption injustifiée, l’exigence de reprise des travaux dans un délai précis (généralement 8 à 15 jours), et les conséquences en cas de non-respect.

Cette mise en demeure constitue un préalable indispensable à toute action judiciaire ultérieure. Elle permet également de démontrer votre bonne foi et votre volonté de trouver une solution amiable avant d’engager des procédures plus contraignantes.

Le constat d’huissier

En parallèle de la mise en demeure, il est vivement conseillé de faire établir un constat d’huissier. Ce professionnel du droit réalisera un état des lieux détaillé du chantier abandonné, photographiera les désordres éventuels et attestera de l’absence de l’entrepreneur. Ce document a une valeur probante considérable devant les tribunaux et facilitera grandement vos démarches ultérieures.

Les recours juridiques disponibles

La résiliation du contrat pour faute

Si l’entrepreneur ne donne pas suite à la mise en demeure, vous pouvez procéder à la résiliation du contrat pour faute. Cette résiliation doit être notifiée par lettre recommandée avec accusé de réception en invoquant l’inexécution fautive des obligations contractuelles. Elle permet de mettre fin définitivement à la relation contractuelle et de cesser tout paiement des sommes restant dues.

La résiliation pour faute ouvre droit à des dommages et intérêts pour compenser le préjudice subi : coût supplémentaire pour faire terminer les travaux par un autre entrepreneur, frais de gardiennage du chantier, impossibilité d’occuper les lieux dans les délais prévus, et éventuellement le préjudice moral.

Les actions judiciaires

Plusieurs voies judiciaires peuvent être envisagées selon l’urgence et l’ampleur du préjudice. Le référé permet d’obtenir rapidement des mesures provisoires comme la désignation d’un expert pour évaluer les travaux réalisés et restant à faire, ou l’autorisation de faire terminer les travaux par une autre entreprise aux frais de l’entrepreneur défaillant.

Pour une solution définitive, une action au fond devant le tribunal judiciaire sera nécessaire. Cette procédure permettra d’obtenir la résolution du contrat, la condamnation de l’entrepreneur à verser des dommages et intérêts, et éventuellement le remboursement des acomptes versés pour des prestations non réalisées.

Type de recoursDélaiObjectif principalCoût approximatif
Mise en demeureImmédiatRelance amiable10-50 €
Constat d’huissier1-3 joursPreuve objective300-600 €
Référé2-4 semainesMesures urgentes1 000-3 000 €
Action au fond6-18 moisCondamnation définitive2 000-8 000 €
Médiation1-3 moisSolution amiable500-2 000 €

Mobiliser les garanties et assurances

La garantie de livraison à prix et délais convenus

Pour les contrats de construction de maison individuelle, le constructeur doit obligatoirement souscrire une garantie de livraison. Cette garantie couvre le maître d’ouvrage en cas de défaillance du constructeur et permet le remboursement des sommes versées ou l’achèvement des travaux par un autre professionnel. Contactez immédiatement l’organisme garant mentionné dans votre contrat.

L’assurance décennale et la garantie de parfait achèvement

Bien que ces garanties soient principalement destinées à couvrir les malfaçons après réception des travaux, elles peuvent parfois être mobilisées en cas d’abandon de chantier si des désordres sont déjà apparents. Vérifiez que l’entrepreneur a bien souscrit son assurance décennale et conservez précieusement l’attestation.

Votre propre assurance dommages-ouvrage

Si vous avez souscrit une assurance dommages-ouvrage, celle-ci peut intervenir pour financer la réparation des dommages relevant de la garantie décennale, même en cas d’abandon de chantier. Cette assurance préfinance les réparations puis se retourne ensuite contre l’entrepreneur défaillant.

Faire achever les travaux par un autre professionnel

Une fois le contrat résilié, vous devez trouver un nouvel entrepreneur pour terminer le chantier. Cette étape requiert une attention particulière car la reprise de travaux inachevés est souvent plus complexe et coûteuse qu’un chantier classique.

  • Faites établir plusieurs devis détaillés en expliquant clairement la situation d’abandon
  • Demandez une évaluation précise des travaux déjà réalisés et de leur conformité
  • Exigez que le devis distingue les travaux de reprise, de correction et de finition
  • Vérifiez que le nouvel entrepreneur dispose de toutes les assurances obligatoires
  • Conservez tous les justificatifs pour les présenter dans le cadre de votre action en justice

Le surcoût engendré par cette reprise de chantier pourra être réclamé à l’entrepreneur défaillant dans le cadre de votre action en dommages et intérêts. Il est donc essentiel de bien documenter tous les frais supplémentaires occasionnés.

Les solutions alternatives au contentieux

La médiation et la conciliation

Avant d’engager une procédure judiciaire longue et coûteuse, il peut être opportun de tenter une médiation ou une conciliation. Plusieurs organismes proposent ces services : les services de médiation des organisations professionnelles du bâtiment, la médiation de la consommation si vous êtes un particulier, ou encore la conciliation auprès du tribunal.

La médiation présente l’avantage de la rapidité et d’un coût maîtrisé. Elle permet souvent de trouver un accord sur les modalités de reprise ou d’achèvement des travaux sans passer par un jugement.

Le recours aux organisations professionnelles

Si l’entrepreneur est membre d’une fédération ou organisation professionnelle (Fédération Française du Bâtiment, CAPEB, etc.), vous pouvez alerter cette structure. Bien qu’elle n’ait pas de pouvoir coercitif, elle peut exercer une pression morale sur l’entrepreneur et proposer des solutions de médiation.

Les aspects financiers à considérer

L’abandon de chantier entraîne inévitablement des conséquences financières qu’il convient d’anticiper et de gérer avec rigueur.

Suspension des paiements

Dès la constatation de l’abandon, cessez immédiatement tout versement à l’entrepreneur défaillant. Si des prélèvements automatiques sont en place, faites opposition auprès de votre banque en justifiant de la situation. Conservez les sommes restant dues qui serviront de levier de négociation et pourront compenser partiellement vos pertes.

Évaluation du préjudice

Pour chiffrer précisément votre préjudice, plusieurs éléments doivent être pris en compte :

  • Le coût des travaux supplémentaires pour terminer le chantier
  • Les frais de reprise et de correction des malfaçons éventuelles
  • Les frais de gardiennage et de sécurisation du chantier
  • Les frais juridiques (avocat, huissier, expertise)
  • Le préjudice d’usage si vous ne pouvez pas occuper les lieux
  • Les éventuels frais d’hébergement temporaire
  • Le préjudice moral lié au stress et aux démarches

Les démarches administratives complémentaires

Au-delà des recours juridiques, certaines démarches administratives peuvent s’avérer utiles, voire nécessaires.

Si vous suspectez une situation de travail dissimulé ou d’autres infractions, vous pouvez signaler la situation à l’inspection du travail et à la DIRECCTE. En cas de non-respect des règles de l’art ou de mise en danger, prévenez également les services de la mairie (urbanisme) et éventuellement le bureau de contrôle si le chantier en compte un.

Un dépôt de plainte pénale peut également être envisagé si vous estimez être victime d’une escroquerie ou d’un abus de confiance, notamment si l’entrepreneur a perçu des acomptes importants sans réaliser les prestations correspondantes ou s’il a délibérément abandonné le chantier en connaissance de cause.

Prévenir l’abandon de chantier : les bonnes pratiques

Bien que cet article traite des recours en cas d’abandon, il est utile de mentionner quelques précautions qui peuvent limiter les risques en amont.

La sélection rigoureuse de l’entrepreneur constitue la première protection contre l’abandon de chantier. Vérifiez systématiquement son inscription au registre du commerce, ses assurances, ses références et sa solidité financière.

Privilégiez un contrat écrit détaillé précisant le calendrier des travaux, les modalités de paiement échelonné en fonction de l’avancement réel, les pénalités de retard, et les conditions de résiliation. Évitez de verser des acomptes trop importants en début de chantier : la loi limite l’acompte à 30% du montant total pour les contrats de construction de maison individuelle.

Restez vigilant tout au long du chantier en surveillant l’avancement des travaux, en ne payant que les prestations effectivement réalisées, et en gardant un dialogue régulier avec l’entrepreneur pour détecter rapidement d’éventuelles difficultés.

Protéger ses droits face à un chantier inachevé

L’abandon de chantier par un entrepreneur constitue une situation difficile mais pas insurmontable grâce aux nombreux recours juridiques existants. La réactivité est essentielle : documentez immédiatement la situation, envoyez une mise en demeure sans délai, faites établir un constat d’huissier, et n’hésitez pas à solliciter les garanties et assurances.

Bien que les procédures judiciaires puissent sembler intimidantes, elles restent souvent le seul moyen d’obtenir réparation intégrale du préjudice subi. L’accompagnement par un avocat spécialisé en droit de la construction s’avère généralement indispensable pour maximiser vos chances de succès et récupérer l’intégralité de vos pertes. N’oubliez pas que le temps joue en votre défaveur : plus vous attendez, plus il sera difficile de retrouver l’entrepreneur défaillant et d’obtenir réparation. Agissez rapidement et méthodiquement pour faire valoir vos droits et pouvoir enfin mener votre projet à son terme.
